Často kladené dotazy

Není hloupých otázek a protože se některé často opakují, vytvořili jsme pro vaše pohodlí tuto sekci.

Co potřebuji na instalaci? Verze pro ne-elektrikáře.

Nejprve krátká odpověď - alespoň kabel se třemi dráty vedoucí z rozvaděče (jednofázový rozvod), internet a trochu místa v rozvaděči.

Ideální pak je 5-ti žilový měděný kabel o průměru 6mm² (CYKY-J 5×6 mm²). Trochu místa v rozvaděči většinou znamená alespoň 18-20 cm volného prostoru na DIN liště . A internet a dobrá konektivita je potřeba kvůli tomu, aby wallbox/nabíječka mohla komunikovat a bylo možné její odemčení (v případě použití nabíječky jako veřejného nabíjecího bodu).

Často se stává že wifi pokrytí není dostatečně stabilní a nabíječka je pak nedostupná pro spuštění z aplikace.

Co potřebuji na instalaci? Verze pro elektrikáře. Technická příprava místa pro instalaci nabíjecích stanic.

Technická příprava místa pro instalaci nabíjecích stanic

Aby byla instalace rychlá, cenově efektivní a bez zbytečných víceprací, je vhodné místo připravit předem podle následujících bodů.

Doporučený rozsah přípravy

1. Příprava napájení a místo pro elektroniku v rozvaděči nebo sloupku

V první řadě je potřeba mít připravené místo, odkud bude napájení pro nabíjecí stanice vedeno. Typicky jde o samostatný pilíř nebo prostor v hlavním rozvaděči.

Kde bude dostatek místa pro:

  • přívodní jištění 3P (3M)
  • proudový chránič 4P (4M)
  • případnou řídicí a komunikační elektroniku (3M) při instalaci více nabíječek
  • rezervu pro budoucí rozšíření (vždy 4-7M na každou další nabíječku)

Konkrétní řešení závisí na tom, odkud bude přívod veden a jaká bude výsledná konfigurace nabíječek.

2. Kabelová příprava ke sloupkům

Od pilíře nebo rozvaděče je potřeba připravit kabelové trasy ke každému místu budoucího sloupku.

Doporučená příprava zahrnuje:

  • silový přívod v chráničce (typicky CYKY 5×4-6 mm², přesný průřez dle délky a jištění)
  • datový kabel UTP jako komunikační nebo rezervní vedení
  • dostatečnou rezervu délky kabelů pro snadné připojení při montáži

Tento krok je zásadní pro rychlou finální instalaci bez nutnosti dalších výkopových prací.

3. Stavební příprava pro osazení sloupků

V místě budoucí instalace je potřeba připravit samotné usazení sloupků. Pokud bude nabíječka usazena na fasádě, postačí ponechat vyvedené kabely v místě osazení.

To zahrnuje:

  • vybetonování základů / patek (35x35 cm) pro jednotlivé sloupky
  • přípravu prostupu kabelů ze země
  • ponechání vyvedených kabelů v prostoru pro budoucí montáž
Orientační volba silového kabelu podle délky trasy
Délka trasy Doporučený kabel
do 20 m CYKY 5×4 mm²
do 50 m CYKY 5×6 mm²
delší trasy upřesnit individuálně podle jištění, výkonu a způsobu uložení

Schéma patky sloupku – pohled shora: Chránička s kabely by měla být vyvedena vprostřed sloupku.

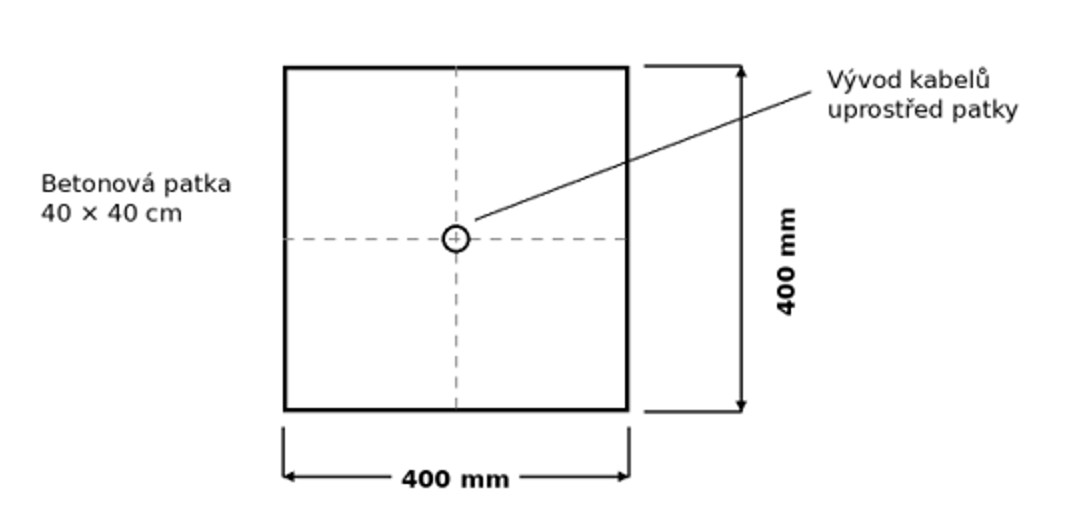

Schéma montáže patky sloupku

Co znamená cena za minutu? Kolik mě bude stát nabíjení?

Nabíječku Svolbox spouštíte zpravidla z aplikace, kde je např. následující obrazovka.

Nabíjecí obrazovka z aplikace Svolbox

Přestože se jedná o cenu za minutu, která je přepočítána na kWh. Nemusíte se bát nabíjení pomalejším proudem, v případě nevyužití maximálního výkonu nabíječky vám poskytneme slevu, přibližná cena za kWh tak bude stejná.

Svolbox také nezpoplaťnuje cenu za stání po ukončení nabíjení.

Jak dlouho trvá instalace?

V případě, že je příprava místa k montáži ideální, pak je samotná montáž otázka několika málo hodin. Zpravidla ale trvá montáž 1 pracovní den.

A co znamená ideální příprava?

  • Natažený kabel mezi rozvaděčem a místem montáže.
  • Dobře přístupný hlavní domovní rozvaděč a v něm místo na elektronické komponenty.
  • Internet u nabíječky. Stabilní a silný wi-fi signál-
Zajišťujete i servis?
Ano, nabízíme servis i pohotovostní zásahy.
